Neutorsperre

Ab September 2026 beginnt im Rahmen des Projekts „Festspielbezirk 2030“ eine zentrale Bauphase für die Modernisierung der Salzburger Festspielhäuser. Für die Hohlraumherstellung im Mönchsberg und die künftige Anlieferungskaverne wird das Neutor für den motorisierten Verkehr für mehrere Monate gesperrt. Der Fußgängertunnel bleibt nach aktuellem Planungsstand offen, der Radverkehr wird als Schiebestrecke geführt.
Die Maßnahme ist baulich notwendig und Teil eines langfristigen Infrastrukturprojekts von internationaler Bedeutung. Die Sperre des Neutors und parallele Baustellen werden jedoch Verkehr, öffentlichen Verkehr und den Alltag vieler Menschen spürbar beeinflussen.
- Ziel von Stadt, Land und allen Partner:innen ist es, Mobilität, öffentlichen Verkehr und Stadtleben auch während der mehrmonatigen Ausnahmesituation stabil zu halten. Dafür werden frühzeitig Information, Orientierung und aktive Verkehrssteuerung bereitgestellt.
- Der Grundsatz lautet: Verlässlichkeit statt Perfektion. Im Fokus stehen ein stabiler öffentlicher Verkehr, freie Wege für Einsatzkräfte, die Erreichbarkeit der Innenstadt und möglichst verlässliche Abläufe trotz Großbaustelle. Die Modernisierung der Salzburger Festspiele ist dabei kulturell und wirtschaftlich von großer Bedeutung für Salzburg.
- Verkehrsanalysen zeigen: Ohne Begleitmaßnahmen wären erhebliche Auswirkungen auf den öffentlichen Verkehr zu erwarten. Gleichzeitig kann die Baustellenphase nur gelingen, wenn viele Menschen ihr Mobilitätsverhalten vorübergehend anpassen und alternative Angebote nutzen. Sie bietet damit auch die Chance, den öffentlichen Verkehr und nachhaltige Mobilität zu stärken.
- Seit Juli läuft eine umfassende Informationsphase. Maßnahmen, Änderungen und Alternativen werden frühzeitig kommuniziert, angepasste Linien- und Netzpläne sind online verfügbar. Informations- und Dialogveranstaltungen in den Stadtteilen folgen.
Um zusätzliche Stauerscheinungen möglichst zu vermeiden, empfehlen die Expert:innen:
- unnötige Pkw-Fahrten zu vermeiden,
- notwendige Wege zu bündeln,
- Fahrgemeinschaften zu bilden,
- auf den öffentlichen Verkehr umzusteigen
- sowie kurze Wege verstärkt zu Fuß oder mit dem Fahrrad zurückzulegen.
5.000 Gratis Schnupper-Tickets für die Öffis

(Symbolbild)
5.000 Schnupper-Tickets werden kostenlos an die Bevölkerung ausgegeben.
Mit einem Ticket können die Öffis einen Tag lang kostenlos in ganz Salzburg genutzt werden.
Ab Montag, dem 14. September 2026, sind die Tickets in diesen städtischen Serviceeinrichtungen erhältlich:
- Stadt:Bibliothek in Lehen
- Stadtservice im Schloss Mirabell
- Bewohnerservicestelle Lehen
FAQ Neutorsperre
- Wie lange dauert die Neutorsperre?
- Phase 1: Mitte September 2026 bis voraussichtlich Ende März 2027: Vollsperre für den motorisierten Verkehr, auch für den öffentlichen Verkehr, Erreichbarkeit der Altstadtgaragen von Maxglaner Seite, Passage für Fußgänger:innen und Schiebestrecke für Radfahrer weiterhin offen und gewährleistet
- Phase 2: April 2027 bis August 2030: Eingeschränkte einstreifige Zufahrt möglich
- Bleibt die Altstadt erreichbar
Ja, die Altstadt bleibt grundsätzlich erreichbar. Die Erreichbarkeit für Bewohner:innen, Gäste, Betriebe und Lieferverkehr ist gewährleistet.
- Kann ich die Altstadtgarage nutzen?
Ja, die Altstadtgaragen bleiben von der Maxglaner Seite erreichbar.
- Welche Maßnahmen gibt es in der Schwarzstraße?
- eigener Busfahrstreifen
- Nutzung grundsätzlich Mo.–Fr. 6:00–18:30 Uhr, Samstag 6:00–17:00 Uhr
- Anpassung von Bodenmarkierungen
- geänderte Räumzeiten bei der Verkehrslichtsignalanlage
- zwei bestehende Behindertenstellplätze bleiben erhalten.
- Welche Maßnahmen gibt es in der Lindhofstraße/Mülln?
- Anpassung des Busfahrstreifens
- neue Bodenmarkierungen und Poller
- punktuelle Geschwindigkeitsbeschränkung auf 30 km/h
- angepasste Vorankündigung.
- Wie sehen die Maßnahmen beim Herbert-von-Karajan-Platz/Festspielbezirk aus?
- geänderte Baustellenverkehrsführung
- Zufahrt für Einsatzkräfte wird gewährleistet
- eigene Regelungen für Baustellenverkehr und Ein-/Ausfahrten.

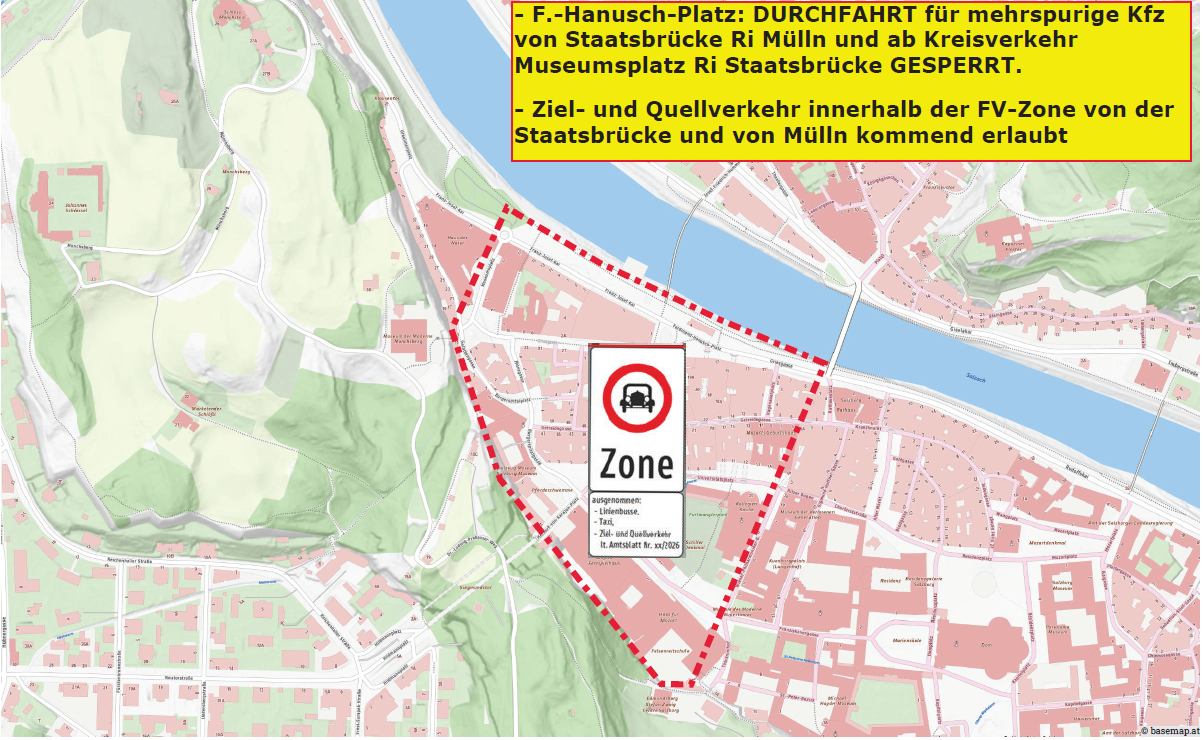

- Wie ist die Verkehrsführung beim Ferdinand-Hanusch-Platz?
- Im Zusammenhang mit der Neutorsperre wird die Durchfahrt am Ferdinand-Hanusch-Platz eingeschränkt.
- Ausnahmen bestehen insbesondere für:
- Linienbusse
- Taxis
- Ziel- und Quellverkehr gemäß Verordnung
- Ziel ist, zusätzlichen Durchzugsverkehr durch diesen sensiblen Innenstadtbereich zu vermeiden.
- Verkehrsführung und Auswirkungen werden laufend beobachtet.
- Kann ich mit dem Rad durch das Neutor fahren?
Für den Radverkehr bleibt eine Verbindung bestehen, allerdings mit unterschiedlichen Regelungen je Fahrtrichtung:
- stadteinwärts: Fahrrad muss durch den Begleittunnel geschoben werden
- stadtauswärts: der Tunnel kann mit dem Fahrrad weiter befahren werden
- die Regelung wird im laufenden Betrieb beobachtet und bei Bedarf evaluiert
- Wie ändern sich die Buslinien?
Die Linien 1, 8, 10 und 22 werden aufgrund der Neutorsperre bis einschließlich 30. April 2027 umgeleitet.
Linie 1
- Kleßheim Kavalierhaus – Europark – Hans-Schmid-Platz – Reichenhaller Straße – Mülln – Ferdinand-Hanusch-Platz – Hauptbahnhof – Messe
- Umleitung vor dem Neutor über Reichenhaller Straße, Lindhofstraße und Müllner Hauptstraße
- Rückfahrt über Eduard-Baumgartner-Straße und Maxglaner Hauptstraße
Linie 8
- Messe – Wartelsteinstraße – Mülln – Ferdinand-Hanusch-Platz – Salzburg Süd
- Abschnitt Eduard-Baumgartner-Straße/Augustinergasse bis Herbert-von-Karajan-Platz entfällt
Linie 10
- Walserfeld – Schwedenstraße – Mittelschule Maxglan – Mülln – Ferdinand-Hanusch-Platz – Gnigl – Sam/Lankessiedlung
- Abschnitt Bräuhausstraße bis Herbert-von-Karajan-Platz entfällt
Linie 22
- Josefiau – Leopoldskron – Quartier Riedenburg – Mülln – Ferdinand-Hanusch-Platz – Schule Schallmoos
- Abschnitt Reichenhaller Straße bis Herbert-von-Karajan-Platz entfällt
Zusätzliche Linie 10E
- Als Ersatz für entfallende Verbindungen in Maxglan wird die Linie 10E eingerichtet.
- Linienführung als Ring gegen den Uhrzeigersinn:
Hans-Schmid-Platz – Schwedenstraße – Quartier Riedenburg – Reichenhaller Straße – Aiglhof/LKH – Hans-Schmid-Platz - Damit bleibt insbesondere die Erschließung von Maxglan und Riedenburg sowie die Verbindung Richtung Aiglhof/LKH erhalten.
- Welche Haltestellen können genutzt werden?
Durch die Umleitungen können einzelne Haltestellen nicht mehr bzw. nicht wie bisher bedient werden. Betroffen sind insbesondere:
- Mönchsbergaufzug/Gstättengasse - Ersatz über Ferdinand-Hanusch-Platz
- Herbert-von-Karajan-Platz - Ersatz ebenfalls über Ferdinand-Hanusch-Platz
- Reichenhaller Straße - geänderte Umsteigebeziehungen für die Linien 1, 8, 10 und 22
- Quartier Riedenburg stadtauswärts
- für Linie 1 Ersatzhaltestelle in der Eduard-Baumgartner-Straße
- für Linie 10 Umsteigemöglichkeit über Linie 1 und Schwedenstraße
Der Ferdinand-Hanusch-Platz übernimmt damit eine noch wichtigere Funktion als zentraler Umsteigepunkt.
Zahlen, Daten & Fakten

Baustellenphase
Durch die Baustelle des Festspielbezirks wird es zwei Phasen der Befahrbarkeit des Neutortunnels geben:
- Phase 1: Mitte September 2026 bis voraussichtlich Ende März 2027: Vollsperre für den motorisierten Verkehr, auch für den öffentlichen Verkehr, Erreichbarkeit der Altstadtgaragen von Maxglaner Seite, Passage für Fußgänger:innen und Schiebestrecke für Radfahrer weiterhin offen und gewährleistet
- Phase 2: April 2027 bis August 2030: Eingeschränkte einstreifige Zufahrt möglich
Zentrale Begleitmaßnahmen:
- verlässlicher öffentlicher Verkehr
- freie Wege für Einsatzkräfte
- Erreichbarkeit der Innenstadt
- Orientierung im Alltag
- eine möglichst stabile Mobilitätssituation trotz Großbaustelle
Um diese Ziele zu erreichen, muss die baustellenbedingte Sperre mit folgenden zentralen Maßnahmen flankiert werden:
- Die Buslinien werden um den Mönchsberg umgeleitet
- Zufahrtsbeschränkung Müllner Hügel und Ferdinand-Hanusch-Platz: Öffentlicher Verkehr, Anlieferung und Anrainerverkehr ist möglich
Die Altstadt bleibt während sämtlicher Bauphasen grundsätzlich erreichbar. Die Erreichbarkeit für Bewohner:innen, Gäste, Betriebe und Lieferverkehr bleibt sichergestellt. Auch die Altstadtgaragen bleiben erreichbar. Viele der geplanten Begleitmaßnahmen sind zudem ausschließlich während der Vollsperre des Neutors erforderlich, die voraussichtlich bis Ende April 2027 dauert.
Verkehrsplanung & Simulation
- 107 Kilometer analysiertes Straßennetz
- 34 berücksichtigte Ampelknotenpunkte
- umfangreiche Mikrosimulationen
- laufende Beobachtung & Nachsteuerung vorgesehen
Öffentlicher Verkehr als zentrale Säule
- Öffis sind tragende Säule der Gesamtstrategie
- neue Linien- und Netzpläne werden ab Sommer veröffentlicht
- Salzburg Linien haben zentrale Anpassungen bereits vorbereitet
- laufende Abstimmungen mit dem SVV
- Fokus auf verständliche Orientierung, Umstiege und Reisezeiten
- besondere Maßnahmen rund um den Schulstart im September
